Bau Rechenzentrum

Anfang 2025 haben wir beschlossen, ein eigenes Rechenzentrum an unserem Standort zu errichten. Im Gebäude selbst wurden bereits alle notwendigen Schritte abgeschlossen, aktuell warten wir auf unsere Glasfasertrasse, die wir eigenwirtschaftlich ausbauen lassen.

Ne4 gebaut - Warte Messung und Telekom 85%

Stress, Stress Termine lasst nach…

14. November 2025 Keine Kommentare

Wir hätten es besser wissen sollen… Für unser Bauvorhaben, wo es im Endeffekt nur noch an der Internetanbindung hapert, wurde uns damals mitgeteilt, KW38 sollte alles fertig sein. Dies waren c.a 4 Monate, gut dachte ich mir, das geht auf der einen Seite sehr schnell vorbei, und außerdem muss ich mir auch noch überlegen, wie

Weiterlesen »

Wir stehen im Dunkeln …

14. November 2025 Ein Kommentar

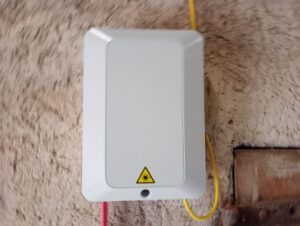

Heute war der Ne4 Ausbauer bei uns im Gebäude und hat den Übergabepunkt, und das Patchfeld im Serverraum verbaut. Wir sind damit wieder einen Schritt weiter. Die Jungs müssen noch an der Muffe die Kabel spleisen, und im Anschluss vom HVT (Hauptverteiler) messen. Sobald die Arbeiten abgeschlossen sind, fehlt uns zum letzten Pusselstückchen aktive Komponenten

Weiterlesen »

Wo gearbeitet wird…

14. November 2025 Keine Kommentare

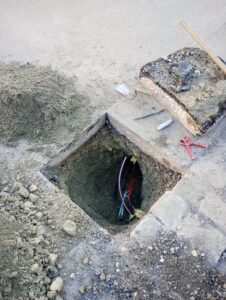

Wo gearbeitet wird, passieren bekanntlich Fehler, das ist zwar immer ärgerlich, vor allem dann, wenn man die Zeit im Nacken sitzen hat. Aber das ist nun mal menschlich. So sollte bereits am 6.11.2025 der Kabelzug erfolgen, wo schnell festgestellt wurde, die verlegten Pipes ( Leerohre), sind zu dünn…. Ich dachte erst, das meinen die nicht

Weiterlesen »

Tiefbau abgeschlossen

26. Oktober 2025 Keine Kommentare

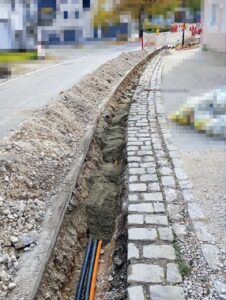

Für unser Projekt sind die Tiefbauarbeiten nun endlich abgeschlossen, ab dieser Bauphase werden wird auch unabhängiger vom Wetter, da Tiefbauarbeiten bei Schnee und Frost meistens nur bedingt möglich sind. Aktuell enden 2 Pipes von dem verlegten Verbund bei uns im Lager. Sobald der Kabelzug vom Bauunternehmer erfolgt ist, und der Übergabepunkt im Lager montiert wurde,

Weiterlesen »

Warum Glasfaser nicht gleich Glasfaser ist

27. August 2025 Keine Kommentare

GPON / APON / Leased Line / Dedicated Line / Dark Fiber… „Was zur Hölle?“, mag sich der ein oder andere Leser jetzt sicherlich denken. In diesem Beitrag möchten wir beschreiben, warum Glasfaser nicht gleich Glasfaser ist,warum wir unser Rechenzentrum nicht mit einem 70 €-FTTH-Anschluss betreibenund welche technischen Unterschiede es zwischen den verschiedenen Arten von

Weiterlesen »

Hinweis zur Domainverwaltung und aktuellem Transferprozess

25. Juli 2025 Keine Kommentare

In der Vergangenheit kam es immer wieder vor, dass Domains von Kunden plötzlich nicht mehr erreichbar waren. Die Ursache lag häufig darin, dass sich die Domains im sogenannten „Redemption Grace Period“-Status befanden. Dabei handelt es sich um eine Art Übergangsfrist, die nach dem regulären Ablauf einer Domain beginnt. Innerhalb dieser Zeit kann die Domain zwar

Weiterlesen »
Weitere Artikel

Über uns

Unternehmen
Rechenzentrum
Feature-Request

Support

Support-Center
Kontaktformular
Netzwerkstatus

Rechtliches

Impressum
AGB
Datenschutzerklärung
Zahlungsarten

1-4 Newsletter im Jahr, garantiert kein Spam!
