Eines der zentralen Ziele bei unserem neuen Rechenzentrum, das in rund 10 Wochen offiziell in den Livebetrieb starten soll, ist es, so viel Energie wie möglich aus erneuerbaren Quellen selbst zu erzeugen. Nachhaltigkeit ist für uns kein leeres Versprechen, sondern gelebte Realität: Deshalb nutzen wir jede verfügbare Fläche, um sie mit modernen Solarmodulen auszustatten. So möchten wir unseren Strombezug aus dem öffentlichen Netz weiter auf ein Minimum reduzieren.

In den vergangenen 14 Tagen haben wir mit dem Bau einer weiteren Solaranlage begonnen – diesmal mit Westausrichtung. Vor dem Start der eigentlichen Montage waren zunächst einige Vorarbeiten nötig, unter anderem eine umfassende Dachsanierung, um optimale Bedingungen für die neuen Module zu schaffen.

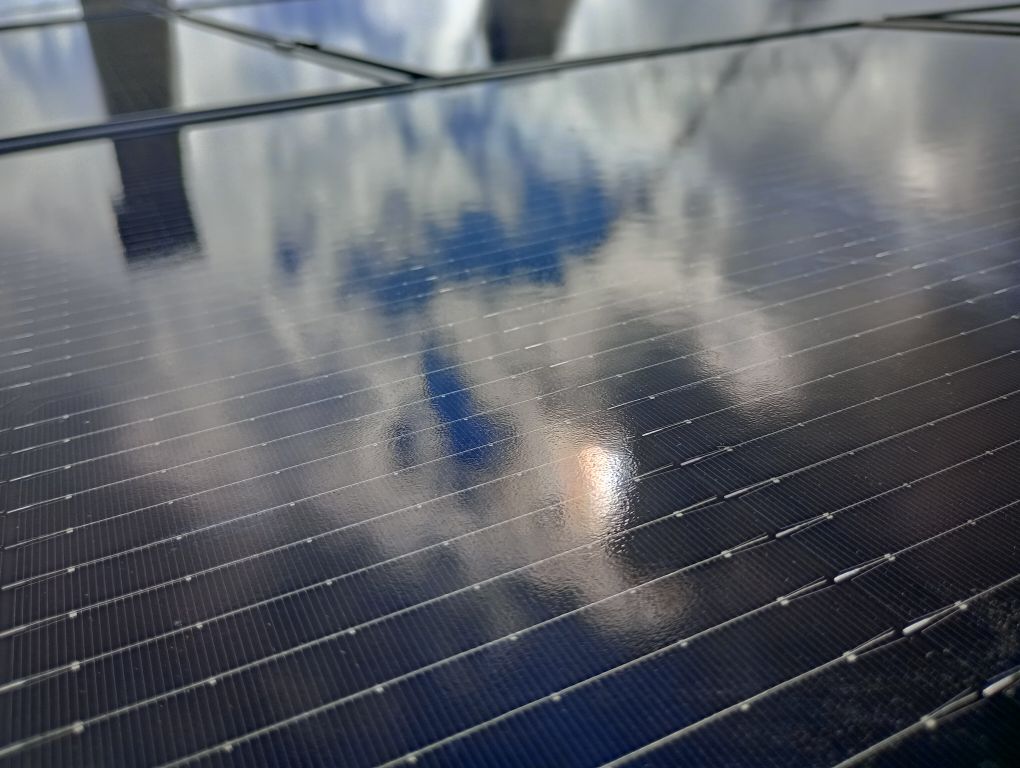

Insgesamt installieren wir aktuell 24 Solarmodule mit jeweils 450 Wpeak Leistung. Das ergibt eine zusätzliche Kapazität von 10,8 kWp, die künftig direkt in den nachhaltigen Betrieb unseres Rechenzentrums fließen wird.

Mit diesem Schritt kommen wir unserem Ziel, ein möglichst klimafreundliches und energieautarkes Rechenzentrum zu betreiben, wieder ein gutes Stück näher. Wir freuen uns, diesen Meilenstein mit Ihnen zu teilen – und werden Sie natürlich auch in den nächsten Wochen regelmäßig über den weiteren Fortschritt informieren!

Share:

Weitere Artikel

Stress, Stress Termine lasst nach…

Wir hätten es besser wissen sollen… Für unser Bauvorhaben, wo es im Endeffekt nur noch an der Internetanbindung hapert, wurde uns damals mitgeteilt, KW38 sollte alles fertig sein. Dies waren c.a 4 Monate, gut dachte ich mir, das geht auf der einen Seite sehr schnell vorbei, und außerdem muss ich mir auch noch überlegen, wie

Wir stehen im Dunkeln …

Heute war der Ne4 Ausbauer bei uns im Gebäude und hat den Übergabepunkt, und das Patchfeld im Serverraum verbaut. Wir sind damit wieder einen Schritt weiter. Die Jungs müssen noch an der Muffe die Kabel spleisen, und im Anschluss vom HVT (Hauptverteiler) messen. Sobald die Arbeiten abgeschlossen sind, fehlt uns zum letzten Pusselstückchen aktive Komponenten

Wo gearbeitet wird…

Wo gearbeitet wird, passieren bekanntlich Fehler, das ist zwar immer ärgerlich, vor allem dann, wenn man die Zeit im Nacken sitzen hat. Aber das ist nun mal menschlich. So sollte bereits am 6.11.2025 der Kabelzug erfolgen, wo schnell festgestellt wurde, die verlegten Pipes ( Leerohre), sind zu dünn…. Ich dachte erst, das meinen die nicht

Tiefbau abgeschlossen

Für unser Projekt sind die Tiefbauarbeiten nun endlich abgeschlossen, ab dieser Bauphase werden wird auch unabhängiger vom Wetter, da Tiefbauarbeiten bei Schnee und Frost meistens nur bedingt möglich sind. Aktuell enden 2 Pipes von dem verlegten Verbund bei uns im Lager. Sobald der Kabelzug vom Bauunternehmer erfolgt ist, und der Übergabepunkt im Lager montiert wurde,
