Wo gearbeitet wird, passieren bekanntlich Fehler, das ist zwar immer ärgerlich, vor allem dann, wenn man die Zeit im Nacken sitzen hat. Aber das ist nun mal menschlich.
So sollte bereits am 6.11.2025 der Kabelzug erfolgen, wo schnell festgestellt wurde, die verlegten Pipes ( Leerohre), sind zu dünn…. Ich dachte erst, das meinen die nicht ernst, aber doch, und so fand der Kabelzug am 06.11 nicht statt … schöne schei…..
Und nun, Strasse noch mal auf?, erst am Vortag wurde der feine Teerbelag aufgetragen,
das dauert ja wieder wochen …. schon nahe an der Verzweiflung, das alle hinten angelegten Termine Platzen ..
Doch die Jungs machen nicht nur Fehler, diese waren auch sehr schnell bei der Beseitigung, so rückte die Kollone des Tiefbauers bereits am Folgetag an. Zum Glück wurden nicht überall falsche Pipes verlegt,

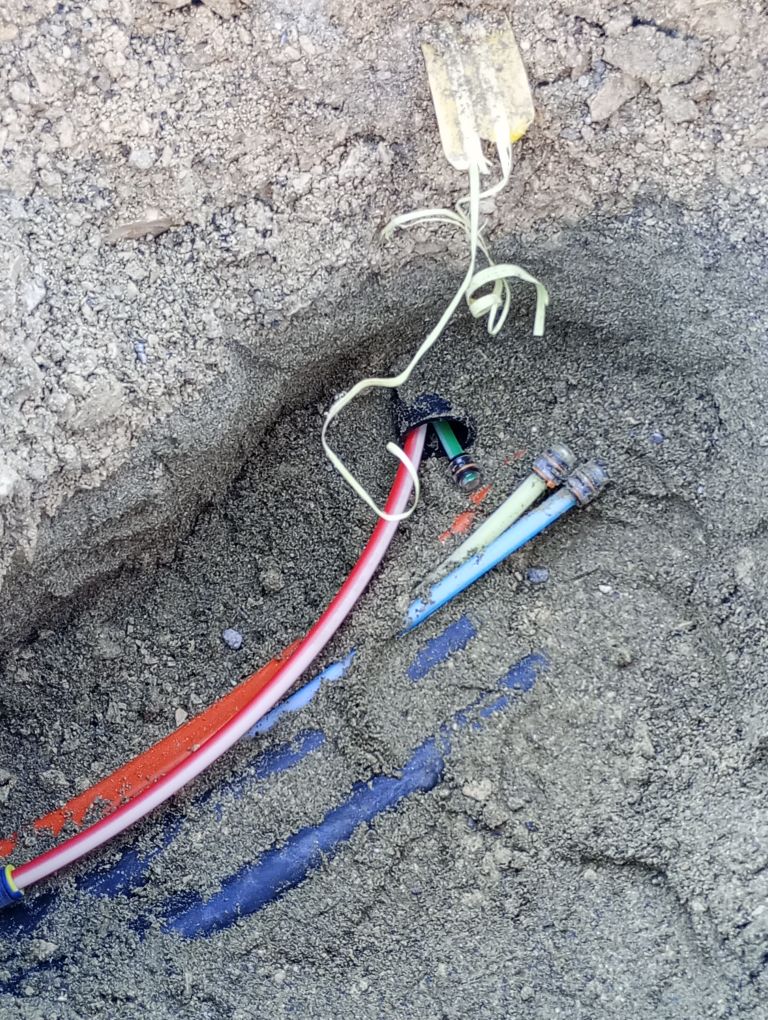

diese hatten sich beim Verbinden der Pipes wohl vergriffen, und so, musste nur etwa 15 meter Leerohr ausgetauscht werden, hierzu war nur eine kleine Öffnung der Straße notwendig.


Bei dem grünen Leerohr handelt es sich um dasjenige Leerohr, das wir später verwenden möchten, um über eine unabhängige Trasse Redundanzen abbilden zu können, damit hier später nicht wieder gegraben werden muss, haben wir dieses gleich mitverlegen lassen.
